现在医院手术部一般均选用会集供新风,即新风会集处理后送到循环机组和回风混合(在这里新风处理到室内状况直接送到室内的状况不做评论),再经过循环机组处理后送到室内。

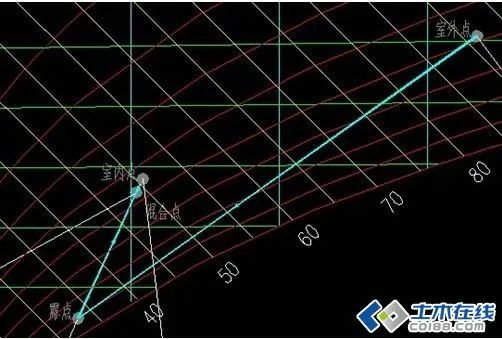

一种状况,新风不承当室内负荷,新风机组将新风处理到与室内空气等焓处再与回风混合经过循环机组降温去湿后再热到送风点,空气处理进程如下:

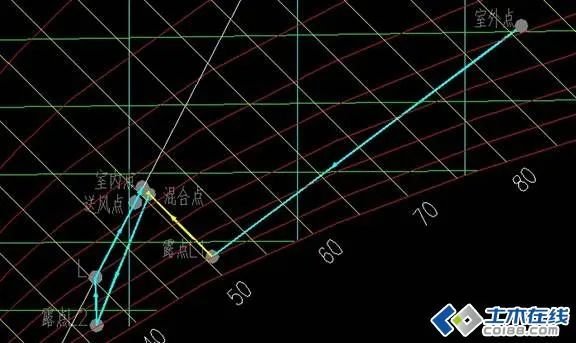

别的一种是新风承当室内部分(全部)冷负荷和全部湿负荷,循环机组处于干工况工作状况,焓湿图如下:
对于前面一种状况,室内温湿度比较好操控,可是耗能显着比第二种多,在这里不做具体核算,现在首要来说说第二种状况,首先来进行各项数据核算,核算进程如下(以百级手术室为例):
1、手术室内冷负荷一般包括:
(1)人员散热构成的冷负荷:
人员显热构成的冷负荷 Qr1=nφq1Xτ-t
人员潜热构成的冷负荷 Qr2=nφq2
其间 n 为人员数,取 10;φ 为群集系数,取 0.96;q1 为成年男人轻度活动时显热散热量,为 69W,q2 为成年男人轻度活动时潜热散热量,为 112W;Xτ-t 为 τ -t 时刻人体显热散热冷负荷系数,取 0.8。
Qr= Qr1 +Qr2=530+1075=1605W
(2)设备散热构成的冷负荷:具体数据可查各设备(包括无影灯、麻醉机、电力呼吸机、心脏监护仪、人工心肺机、X 光机、腹腔机、电动手术台、灯具等),无以上材料时按 90w/m2 核算,取该手术室面积为 42 m2
Qs=90×42=3780W
(3)围护结构散热构成的冷负荷:手术部一般为双通道,相邻房间及走道均会设置空调,其温差都会小于 3 ℃,故围护结构散热构成的冷负荷忽略不计。
百级手术室总冷负荷 Q =5385W
2、手术室湿负荷:
(1)人员湿负荷:Dr=0.001φng
其间 g 为成年男人轻度活动时小时散湿量,为 167g/h。
Dr=0.001×0.96x10x167=1.6kg/h
(2) 设备湿负荷:
手术室内设备散湿以及湿外表巨细依据不同手术室种类而又差异,一般取 0.7m2 湿外表,湿外表温度 40℃,相对湿度 50%,散湿量为 1.022kg/h
则手术室总湿负荷 D =1.6+1.022=2.622kg/h。
3、手术室室内参数:
温度:24℃
相对湿度:55%
含湿量:10.4g/kg
焓值:50.7kj/kg
露点温度:14.2℃
以武汉区域气候参数核算,
夏季大气压力:99967 干球温度:35.4℃ 相对湿度:58.5%
含湿量:21.7g/kg 焓值:91.4kj/kg 露点温度:25.9℃
百级手术室依照会集送风口风速 0.45m/ s 核算,会集送风面积为 2.6mx2.4m,则送风量为 G =10110m3/h,新风量按标准为 1000m3/h,回风为 9110 m3/h。
4、各状况点参数:
室内余热 Q =5385w,余湿 D =2.622kg/h(实际一般余湿比这个小)
室内点 N:干球温度:24℃ 相对湿度:55% 含湿量:10.4g/kg 焓值:50.7kj/kg
室外点 W:干球温度:35.4℃,相对湿度:58.5%,含湿量:21.7g/kg,焓值:91.4kj/kg
露点 L:干球温度 12.5℃,相对湿度 90%,含湿量:8.2g/kg,焓值:33.3kj/kg
(新风承当全部湿负荷,则 DL=DS-D/ρ/G=10.4-2.622×1000/1000/1.2=8.2g/kg)
混风点 O:干球温度 22.9℃,相对湿度 57.7%,含湿量:10.2g/kg,焓值:48.9kj/kg
则送风点参数:焓值 HS=HN-Q/ρ/G=50.7-3.6×5385/1.2/10110=49.1kj/kg,
因为循环机组不承当湿负荷,即处于干工况工作,所以送风点含湿量
DS=DO=10.2g/kg。
查焓湿图(或者公式核算)送风点参数:干球温度:22.9℃,相对湿度 57.6%.
5、循环机组制冷量 Qh=(HO-HS)ρG=(48.9-49.1)×1.2×10110/3600=-0.674kw
即循环机组无需制冷,只需要再热,再热量为 0.674kw。
新风机组制冷量 QX=(HW-HL)ρGX=(91.4-33.3)×1.2×1000/3600=19.4kw
