[摘要] 地热地上采暖系统已广泛取代了传统的暖气片采暖系统,可是因为地热采暖系统需在装饰楼面内铺设地热管,导致地热地上施工呈现较多的裂缝,特别是管道的交叉方位难以操控。接下来看看处理方法。

江苏南通二建集团有限公司在住所工程建设进程中,经过对以往混凝土地热地上施工发生裂缝进行剖析,形成了分层浇筑混凝土地热地上施工工艺,运用多个工程中,提高了混凝土地热地上观感作用及运用功能,确保了高标准无裂缝的施工质量。
工法特色
1、使第一层浇筑后的垫层尽量的开裂,在第二层面层施工后经过三遍抹压,覆膜维护等施工,有用的处理了地热地上成型后开裂现象。
2、施工简略,方便,易于办理,可操作性强,社会效益显著。
工艺原理

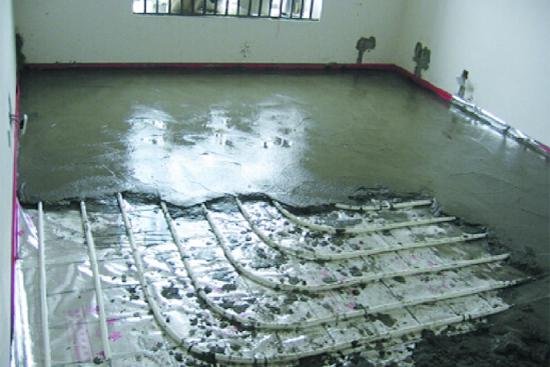

采暖原理:地热地上采暖系统是将整个地上作为散热器在混凝土装饰楼地上内铺设地热管,经过往地热管内注入 60℃以下的低温热水加热填充混凝土层使地上温度保持在 26℃左右,使人感觉温暖舒畅; 填充层选用 C20 细石混凝土浇筑。
工艺原理:学习墙面分层抹灰施工工艺,将传统的一次成型浇筑施工更改为分层浇筑施工; 分层浇筑混凝土地热地上是指在地热采暖管铺设完毕后先进行第一次混凝土垫层浇筑,浇筑标高操控在地热管上皮标高,然后用刮杠平地热管上皮刮平,振捣密实; 待垫层混凝土到达初凝后便能够进行第二次混凝土面层浇筑,面层浇筑厚度≥30mm;
工艺流程
分层浇筑地热地上施工工艺流程为:施工准备→底层整理→苯板铺设→铝箔铺设→底层钢丝网铺设→分水器安装→地辐热管铺设→水压试验→浇筑一遍细石混凝土→上层钢丝网铺设→浇筑第二遍细石混凝土→抹平压光或拉毛→维护。
操作要点
经过事前对混凝土地热地上裂缝原因的剖析,及有针对性施行操控办法,加强施工技能交底办理和落施行工进程监控,一环扣一环,层层有人管,事事有执行,使地上裂缝的确可操控,甚至杜绝。
1、首先在地热采暖管铺设完毕后先进行第一次混凝土垫层浇筑,浇筑标高操控在地热管上皮标高,然后用刮杠平地热管上皮刮平,振捣密实; 待垫层混凝土到达初凝后便能够进行第二次混凝土面层浇筑,面层浇筑厚度≥30mm。
2、三遍抹压:1)第一遍抹压:用铁抹轻轻压面层,把边角部位及足迹压平;2)第二遍抹压:当面层能够上人,地上面层上有足迹但不下陷时,用压光机进行第二遍抹压,注意不得漏压,因为阴阳角部位压光机无法压光有必要选用铁抹抹压,并将面层的凹坑、砂眼和足迹压平;3)第三遍抹压:当地上面层上人稍有足迹,而抹压无抹子纹时,用压光机及铁抹子进行第三遍抹压,第三遍抹压要细致,将抹子纹抹平压光,压光的时间应操控在终凝前完结。
3、覆盖维护:地上成活 24 小时后,及时覆膜维护,今后每天洒水两次,连续维护不少于 7 天。
4、地热盘管的固定:经过分层浇筑施工工艺的运用及施工中的现场查询,发现地热盘管的固定也是引起裂缝的关键因素,此环节与分层浇筑也息息相关,对此环节也加强了操控办法。1)添加固定件间距。2)施工完毕后详细查看铺管成活质量。3)浇筑进程中要有专人进行跟踪看管; 经过以上办法的施行,施工后不存在地热盘管翘曲、加固不结实、位移现象,均平铺于底层面上、加固结实,浇筑中有专人看管; 确保了施工质量,确保地热管的保护层厚度操控在 30mm 以上,从而使地热地上分层浇筑施工工艺得到了顺利的进行。
质量操控
1、施工前,应严厉依照国家现行施工标准《修建地上工程施工质量查验标准》GB50209-2010 和验评标准《修建工程施工质量查验统一标准》GB50300-2013 的编写施工方案,对操作工人做好技能交底作业。
2、一切进场物资有必要有合格的原料证明,出厂合格证和试验报告。做好进场查验作业,该复试的资料及时取样复试,不合格的资料,不得在工程中运用。
3、施工中严厉实施“三检制”,做到查看上道工序,确保本道工序,服务下道工序,真实做到严厉操控工序质量,不合格的工序不移送。
4、质检人员有必要严厉操控施工进程中的质量,在施工进程中严厉把关,不得隐秘施工中的质量问题,并督促操作者及时整改。
5、确保项目:细石混凝土地热地上的面层原料、强度及配合比有必要符合规划及施工标准要求,面层与底层结合结实、无空鼓现象。外表密实光亮、无裂纹、起皮、麻面和起砂等质量缺陷。
6、施工的每道工序完结后,应经监理或建设单位查看查验合格后方可进行下道的施工,当下道工序或相邻工程施工时,对施工已完结的地热地上应采取保护办法。
安全办法
1、认真贯彻“安全第一,预防为主”的方针。依据国家有关规定和法令,结合施工单位的实际情况和工程的详细特色,组成专职安全员和班组兼职安全员以及工地安全用电担任人参与的安全出产办理网络,严厉执行安全出产责任制,明确各级人员的安全出产职责,抓好安全出产进程; 对各个班组、专业施工部队进行安全技能交底。
2、因为施工中存在电动机械及易燃物体,项目部特制定相应的防触电及防火办法; 防火办法为:1)施工现场应设置满足和适用的救活器,以及其他消防设备;2)施工现场运用明火或进行电 (气) 焊时,有必要采取防火办法,并经专职安全人员承认安全后再进行作业;3)现场应依据救活作业的要求,备有适当种类和数量的消防器材设备,并安置在显着和便于取用的地址,消防器材设备附近不得堆放其他物品;4)消防器材设备应有专人担任办理,定期查看修理,保持完好好用,冰冷时节对器材要有防冻办法;5)暂时工棚与设备之间的防火间隔不该小于 6 米,物品堆放不妨碍车辆通行;6)专人担任消防作业,贯彻执行消防法规和本规定;
3、树立完善的施工安全确保体系,加强施作业业中的安全查看,确保作业标准化、标准化。
环保办法
1、施工前对施工人员进行环保职业健康等教育,并进行针对性的交底。
2、施工现场严禁吸烟,施工垃圾应收集会集处理,不得现场焚烧。
3、施工现场暂时设备合理安置,做到资料堆放整齐,标识清晰。
4、施工场所平坦,夜间施工照明应有保障。
5、废水除按环境卫生指标进行处理合格外,并按当地环保要求的指定地址排放,弃渣及其它工程废弃物按工程建设指定的地址和方案进行合理堆放和处置。
6、最后一层施工后打磨施工最好安排在白天施工,防止深夜施工扰民。
效益剖析
以某小区住所工程为例,6 栋楼总计 868 户; 经过此次依照工法优化,有用的节省了人工费用和后期修理费用,降低成本,提高了经济效益。
经济效益:经过混凝土地热地上分层浇筑施工工艺运用,有用的处理了因地热地上施工质量引起的修理、业主投诉等问题,使浇筑后的地上平坦漂亮,确保了施工质量和观感质量,一起有利于工程的进度及现场的文明施工,所施工的地热地上根本不存在修理现象,到达零返工、零修理、施工一次到位、无形中节省了人工、资料,大大的提高了经济效益。
工法优化效益:人工费:由后期修理的每户需求人工费约 100 元,则算计人工费用 100*868=86800 元。机械运用费用:因后期修理在屋面不能选用机械,只能人工从室内电梯或许楼梯转移,所以不发生机械费用。资料费用:聚合物砂浆每袋 50 元,每 10 户修理约需求一袋,算计:50/10*868=4340 元。有上述效益剖析可见,整个项目共节省费用:86800+4340=91140 元; 本施工工艺改进带来的经济效益是非常可观的。
社会效益:经过混凝土地热地上分层浇筑施工工艺运用,不仅有用的操控了地热地上裂缝的发生,一起使人员素质得到了显着的提高,施工工艺也得到了建设单位、监理单位及政府等质量监督部分的一致认可,并向沈阳市修建行业进行推广,从而也树立了杰出的企业形象。
