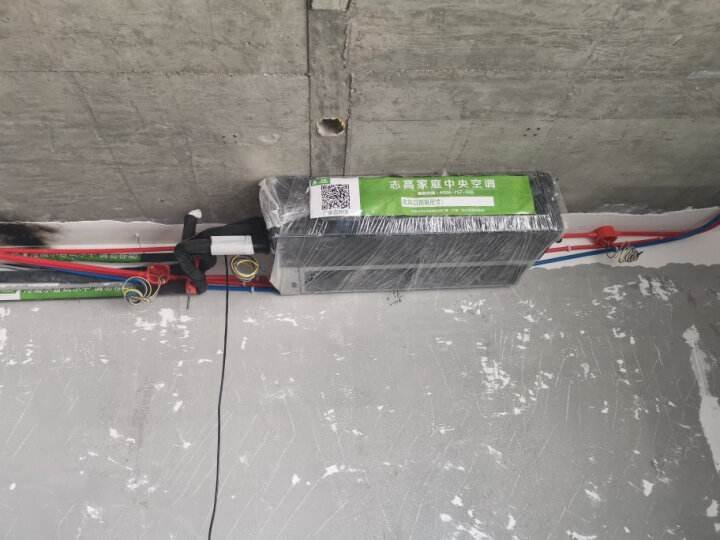

嵌入式空调水管如何进行预留预埋施工?一起来看看

[摘要] 嵌入式空调可以节省室内的空间,给咱们的空间多一些地方,变得空旷,而且嵌入式空调可以给咱们的房间里多一些整洁,赢得越爱越多的人喜欢,接下来咱们看看预留嵌入式空调水管的施工。

嵌入式空调水管如何进行预留预埋施工? 一起来看看

1. 套管生产

1)外壳直径和资料:

DN15.20 管运用大型 3 号套管,DN32〜125 运用大型 2 - 3 号套管,DN≥150 运用大型 1 - 2 号套管。外壳的资料是钢管(描绘:外壳的尺度有必要满意外壳内空调水管不间断绝缘的要求)。

2)机壳长度:

对于混凝土结构,相应的管壳的水平尺度是相应的管壳的水平尺度相对于土木结构图中的剪力墙和横梁的水平尺度。

在砌体墙的情况下,壳体的长度将是主壁的厚度加上在壁的两边上构成的装饰资料的厚度作为壳体的长度。

地板部件的外壳长度 (经过设备管道来制造和设备) 是给水和排水设备 (厨房浴室或管道室等) 的巨细 = 结构板的厚度 + 装饰地板的厚度 + 50 mm,匹配没有防水要求的地板。管长度 = 结构板厚度 + 装饰地板厚度 + 20 毫米。

3)套管生产:

HVAC 套管类型分为普通硬套管,硬防水套管和柔性防水套管。

切开钢管:切开钢管时,首要绘制钢管的尺度。钢管的切开长度是相应壁和梁的宽度减去 3 毫米。如

将 400 毫米厚的壁切成 397 毫米短的钢管。切开后,管口应平整且不平整。去毛刺:运用砂轮机去除切开的钢管喷嘴上的毛刺。

钢管的防锈和防锈:用钢丝刷除掉钢管表里的锈,除掉锈后,在机壳内部涂防锈涂料。用木屑堵住管口:防腐后,有必要用木屑堵住管,将管塞紧并用黄色胶带将管口密封。

2. 机壳和模具盒的设备

1)管道工程负责人与土木工程部协调,保留了用于钢装订结构的盒子的空间巨细,并依据规划图在上模板上绘制了套管模具的方位。假如您被迫遇到钢筋,请事前取得技术部门的批准,并采取必要的措施,以防止钢筋移位或损坏。

2)要放置柔性防水外壳,有必要将切当的外部法兰扣紧到抗震墙的外外表。外壳两边的外法兰尺度已在未成型的模板上预先标记,结合民用建筑,孔已标准化。外壳法兰插入模板的中央。Ĥ8 个或更多的钢筋用于衔接和固定到壳体,结构钢筋内部运用剪刀或 U 型刻度尺牢固地束缚和固定主钢筋。

3)对防水套管进行恰当的防腐和防腐处理后,将套管固定在钢棒之间。防水套管用附加的肋骨固定,不应焊接到结构钢棒上。附加的肋骨和结构钢筋牢固衔接。在浇筑混凝土之前,请依据规划要求固定零件,检查坐标和高程,并在找平合格后再浇一次。

4)在混凝土浇筑过程中有必要放置防护设备,以免移位。保证预留的孔和预填充的孔以及套管没有移位,弯曲和其他现象。

5)初始设置后,在固化阶段需求移除模具盒。脱模后需求及时清洗模板。模板不得损坏模板周围的结构。有必要完成恰当的预留孔。您需求在重要的套管和预留孔上标记时间。

6)第二代在施工过程中,用于调节水渗透到墙壁的壳体将放置在相应方位并设备在机电方位。套管的长度应考虑到相应零件的壁的相应方式,套管的长度应为抹灰后的壁厚。一切用于空调的水分配管都有斜度要求,可是假如它们的壁厚较厚且管道尺度较小,则在设备套管和添加套管规格时应考虑将套管设备在斜坡上。

以上就是建筑界暖通频道为您带来“嵌入式空调水管怎么进行预留预埋施工? 一起来看看”内容,建筑界暖通频道共享暖通规划相关内容,寻找建筑之美,探究建筑之路,欢迎重视咱们~
